Ход строительства «Зенит-Арена». Общая готовность объекта составляет 84%
Следи за успехами России в Телеграм @sdelanounas_ruФото стадиона от 17 марта
Перед строителями стоит задача завершить общестроительные работы ко Дню города 27 мая. Дальше будут проводиться работы во внутренних помещениях стадиона, пусконаладочные работы. Все работы на стадионе в западной части Крестовского острова, согласно действующему государственному контракту, будут завершены в декабре 2016 года.
Активно ведутся работы по подшиву свесов крыши, примыкающих к витражам
Демонтируют башенный кран,честно исполнивший свой строительный долг
Обустраивается зона доступа
Десятый блок раздвижной крыши готовится к подъёму на ближайших выходных
В секторе, А идут активные работы во внутренних помещениях

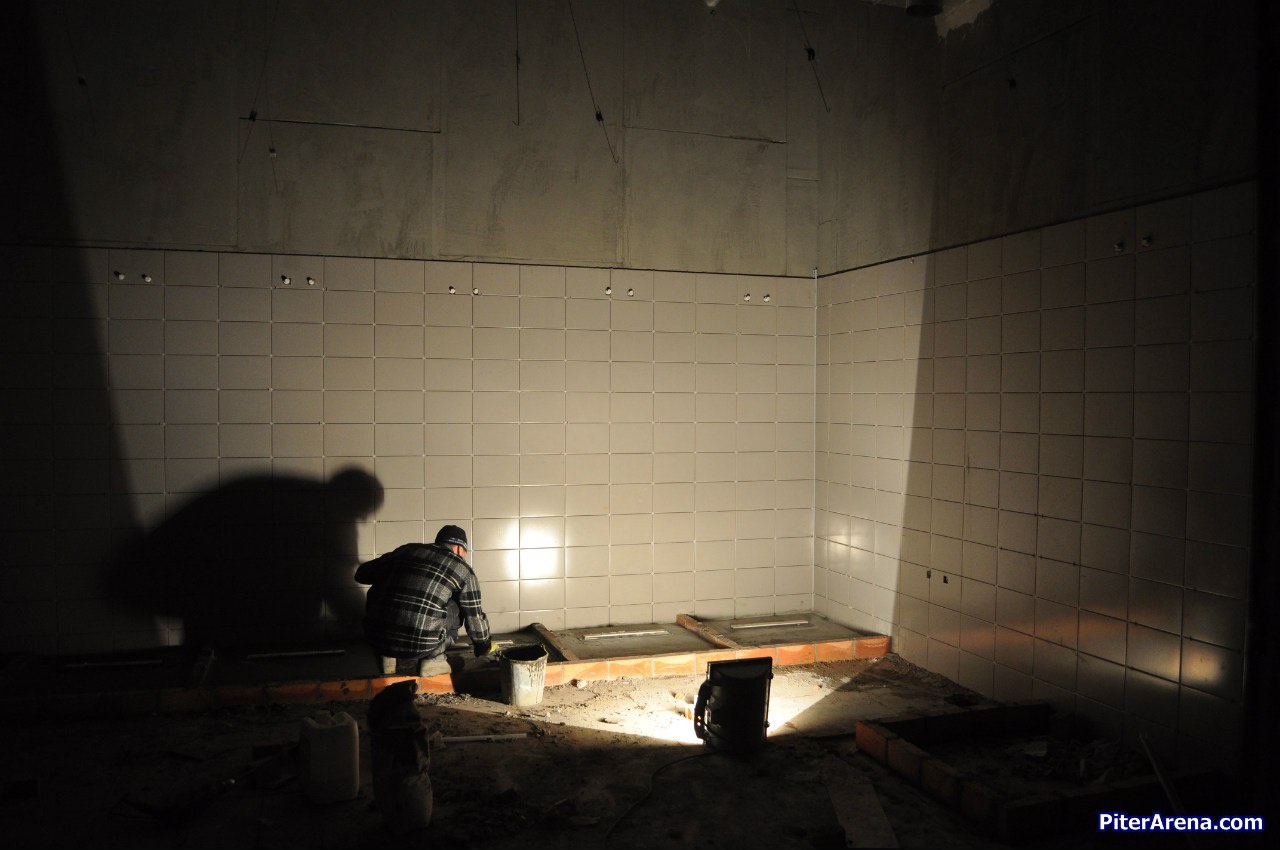

Душевая в секторе А
Общая готовность стадиона на 11 марта 2016 года составляет 84%, в том числе:
Бетонные работы 99%
Металлоконструкции стационарной кровли 100%
Покрытие стационарной кровли 30%
Металлоконструкции выкатного поля 100%
Фасадные системы 82%
Витражи 91%
Лифты и эскалаторы 90%
Системы электроснабжения 71%
Системы теплоснабжения 73%
Водоснабжение и водоотведение 88%
Системы пожаротушения 80%
Системы кондиционирования и холодоснабжение 62%
Слаботочные системы 76%
Зоны первичного контроля доступа (общестроительные работы) 77%
Зоны первичного контроля доступа (инженерные сети) 64%
Инженерные системы выкатного поля 35%
Кстати, а вы знали, что на «Сделано у нас» статьи публикуют посетители, такие же как и вы? И никакой премодерации, согласований и разрешений! Любой может добавить новость. А лучшие попадут в телеграмм @sdelanounas_ru. Подробнее о том как работает наш сайт здесь👈
Поделись позитивом в своих соцсетях
Другие публикации по теме
Нагревательный кабель НТР ARM российского производства признан «Лучшим строительным изделием»
Итоги конкурса «Лидер строительного качества» подведены в ...uo;Лучшие строительные изделия и конструкции — 2023».Курская АЭС-2: в здании турбины энергоблока № 2 введены в эксплуатацию мостовые краны
В турбинном здании строящегося энергоблока № 2 Курской АЭ...ошли статические и динамические испытания и готовы к работе.Амурский ГХК в июле 2023 года
©Видео с / https://www.youtube.com/embed/n9MLmKr4bLQВ открыт...роительства объектов комплекса, где работы кипят и днём, и ночью.
Вступай в наши группы и добавляй нас в друзья :)
Следи за успехами России в Телеграм @sdelanounas_ru
